Aufbau Wärmeverbund Aesch

Grundsteinlegung der Heizzentrale für den Wärmeverbund Aesch

Wärmeverbund Aesch

Am 5. September 2024 wurde in Aesch der Grundstein für die neue Heizzentrale des Wärmeverbunds gelegt, der ab Herbst 2025 rund 1.600 Haushalte mit erneuerbarer Energie versorgen wird. Der Wärmeverbund entsteht durch die enge Zusammenarbeit zwischen der Bürger- und Einwohnergemeinde Aesch und Primeo Energie, mit dem Ziel, die Wärmeversorgung zu dekarbonisieren und jährlich etwa 3.000 Tonnen CO2 einzusparen.

Die Heizzentrale wird mit zwei Holzkesseln (1,2 und 2,4 MW) betrieben, die regionale Holzhackschnitzel verwenden, sowie einer Wärmepumpe (1 MW). Zusätzlich wird ein Ölkessel für Spitzenlasten bereitstehen. Insgesamt verfügt die Anlage über eine erneuerbare Leistung von 4,6 MW, mit einem erneuerbaren Anteil von mindestens 80 %.

In der ersten Phase wird der Norden von Aesch, einschliesslich neuer Liegenschaften wie das VIVO-Areal, versorgt. Weitere Gebiete und bestehende Netze werden schrittweise bis 2028 in das Fernwärmenetz integriert. Der geplante Wärmeabsatz liegt bei 16 GWh pro Jahr, was etwa 30 % der Haushalte in Aesch abdecken wird.

Herzstück des Wärmeverbunds: Die geplante Holzheizzentrale Weidenring

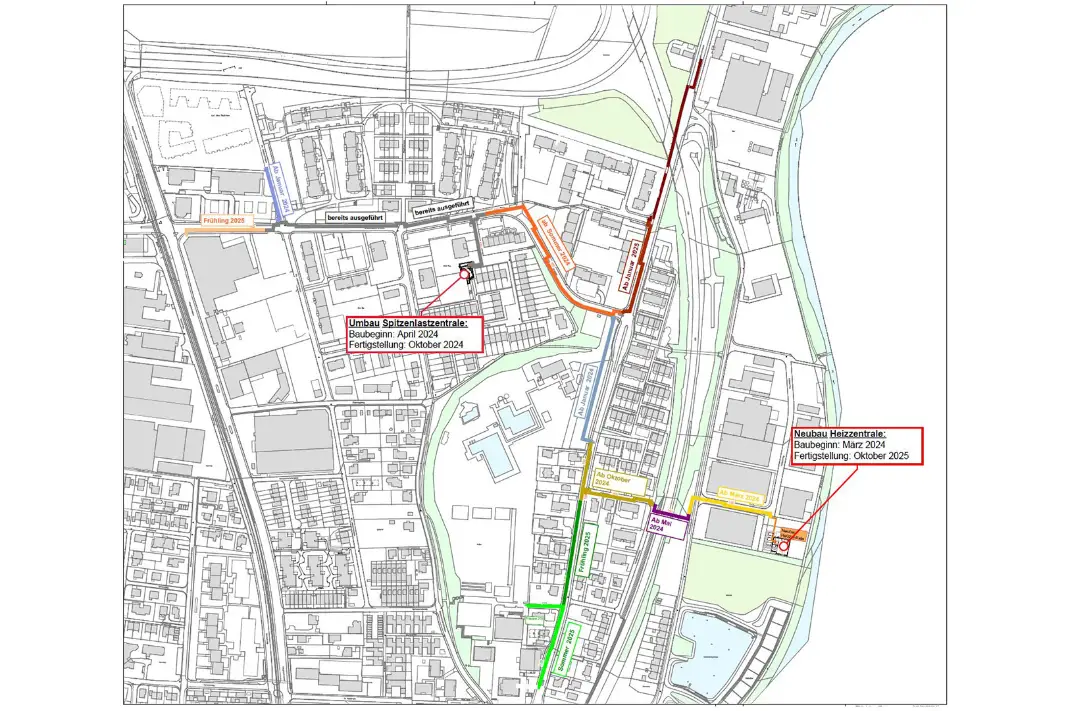

Bauphasen Wärmeverbund Aesch

Zum Betrieb unseres Holzfernwärmeverbunds gehören auch die Verlegung von Wärmeleitungen. Daher wird es in den kommenden Monaten einige Bauarbeiten geben.

Die erste Bauetappe startet im Januar 2024 und dauert bis Ende 2025. In dieser Zeit wird die Heizzentrale am Weidenring neu errichtet und die Spitzenlastzentrale Im Egg umgebaut.

Falls es während der Bauarbeiten zu Einschränkungen kommen sollte, bitten wir herzlich um Ihr Verständnis und danken Ihnen für Ihre Geduld!

Ab Januar 2024

  • St. Jakobsstrassen, Fertigstellung voraussichtlich bis März 2024
  • Parkplatz Gartenschwimmbad Aesch, Fertigstellung voraussichtlich bis März 2024

Ab März 2024

  • Weidenring, Fertigstellung voraussichtlich bis Juni 2024
  • Neubau Heizzentrale, Fertigstellung voraussichtlich bis Oktober 2025

Ab April 2024

  • Umbau Spitzenlastzentrale  Fertigstellung voraussichtlich bis Oktober 2024

Ab Mai 2024

  • Unterquerung N18, Fertigstellung  voraussichtlich bis September 2024

Ab Juli 2024

  • Arlesheimerstrasse, Fertigstellung voraussichtlich bis Oktober 2024

Ab Oktober 2024

  • Finkenweg bis Parkplatz Gartenschwimmbad Aesch, Fertigstellung voraussichtlich bis Februar 2025

Ab Januar 2025

  • Dornacherstrasse ab Parkplatz Gartenschwimmbad bis im Gwidem

Ab Frühling 2025

  • Dornacherstrasse ab Finkenweg bis Schulhaus Schützenmatte
  • Arlesheimerstrasse ab St. Jakobsstrasse bis Hauptstrasse

Informationen für Anwohnerinnen und Anwohner

Sichere, nachhaltige, klimaschonende Wärme für Generationen. Wir freuen uns auf das Gespräch mit Ihnen.
