Neue 145-kV-Kabelleitung zwischen den Unterwerken Lachmatt und Schweizerhalle

Ausgangslage
Die bestehende Hochspannungsleitung «Lachmatt-Schweizerhalle» ist ein Öldruckkabel aus dem Jahr 1986. Das Kabel entspricht nicht mehr den heutigen Anforderungen und hat das Ende seiner Lebensdauer erreicht.

Um die Versorgungssicherheit in der Region auch künftig zu gewährleisten, ersetzt Primeo Energie die Leitung zwischen den Unterwerken Lachmatt und Schweizerhalle durch eine neue, rund 3300 Meter lange erdverlegte Leitung. In einem ersten Schritt werden dafür zwei Leerrohre verlegt.



Termine und Bauetappen

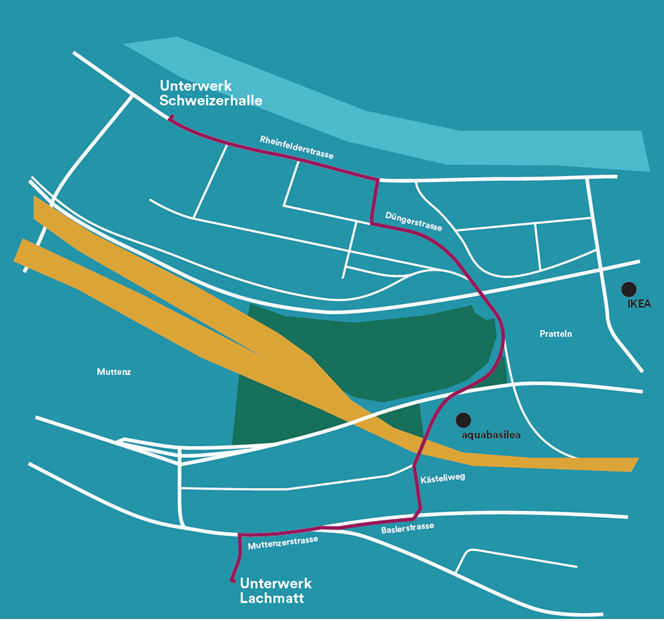

Die erforderlichen Tiefbauarbeiten erfolgen entlang der Baslerstrasse, des Kästeliwegs, des Salinenweglis, der Düngerstrasse sowie der Rheinfelderstrasse.

Je nach örtlichen Gegebenheiten werden die Leerrohre entweder im offenen Graben oder mit grabenlosen Bauverfahren verlegt. Zum Einsatz kommen dabei das HDD-Spülbohrverfahren und das Rammverfahren.

2026

August 2026
Baustart beim Unterwerk Lachmatt

August 2026 bis Januar 2027
Trasse Unterwerk Lachmatt – Muttenzerstrasse – Baslerstrasse – Kästeliweg

Herbst 2026 bis Sommer 2027
HDD-Spülbohrverfahren im Bereich Aquabasilea, Salinenwegli und Düngerstrasse

2027

Frühjahr bis Herbst 2027
Weitere Trasse entlang der Rheinfelderstrasse

Herbst 2027
Abschluss Tiefbauarbeiten

Die genannten Termine entsprechen dem aktuellen Planungsstand und können sich aufgrund des Baufortschritts oder unvorhergesehener Gegebenheiten ändern.

Während der Bauarbeiten lassen sich Verkehrsbehinderungen und Einschränkungen leider nicht vollständig vermeiden. Wir setzen alles daran, die Beeinträchtigungen so gering wie möglich zu halten, und danken Ihnen für Ihr Verständnis.



Aktuell - Mitte August 2026 bis Januar 2027

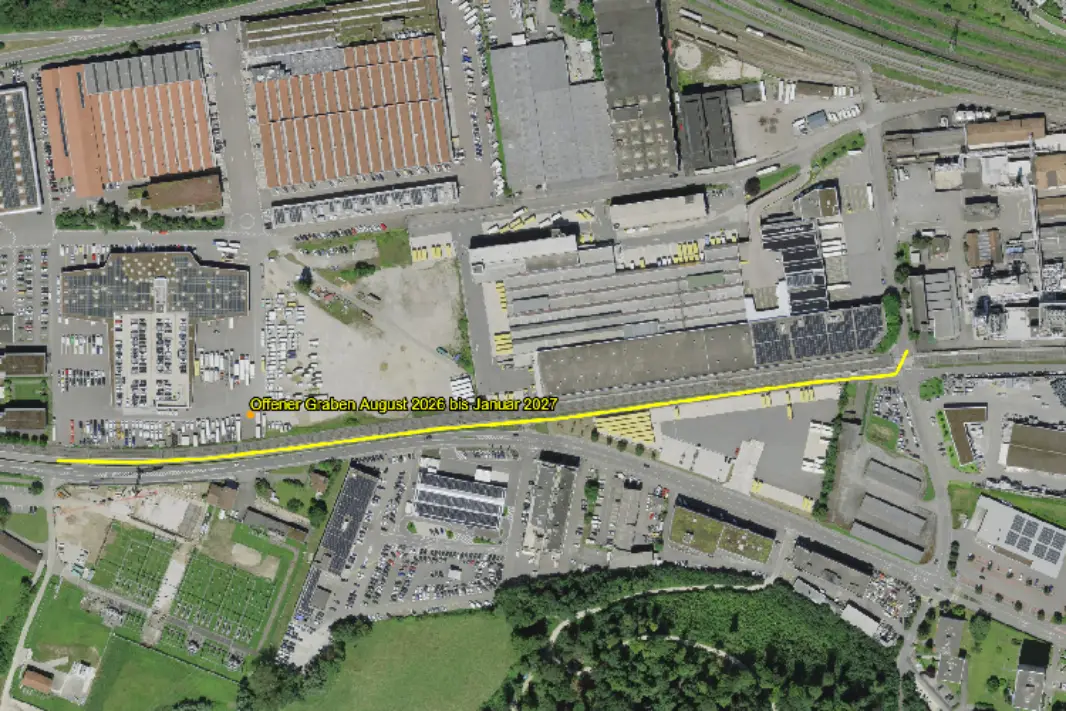

Bau des Trassees entlang der Muttenzerstrasse, parallel zur BLT, in Richtung Baslerstrasse/Kästeliweg.

Während dieser Bauphase wird die kantonale Veloroute in diesem Abschnitt gesperrt und umgeleitet. Wir bitten die Verkehrsteilnehmenden, die ausgeschilderte Umleitung zu beachten.

Bauherrschaft und Projektpartner

Bauherrschaft

Bauleitung

Tiefbau

Spezialtiefbau

Primeo Netz AG
Weidenstrasse 27
4142 Münchenstein
Projektleitung: Andreas Isenegger
a.isenegger@primeo-energie.ch


Gruner AG
Mühlegasse 10
4104 Oberwil
Thomas Rakun
thomas.rakun@gruner.ch
www.gruner.ch



Weber AG
Gleis- und Tiefbau
Hofackerstrasse 53
4132 Muttenz
info@gleisbau.ch
www.gleisbau.ch



folgt







Wir helfen gerne!
